Игорь · вилла в Убуде · новоселье, август 2026
«Ненамного задержал застройщик – на 3–4 месяца. Но при нынешних реалиях на Бали, в Таиланде я считаю, что это адекватно»

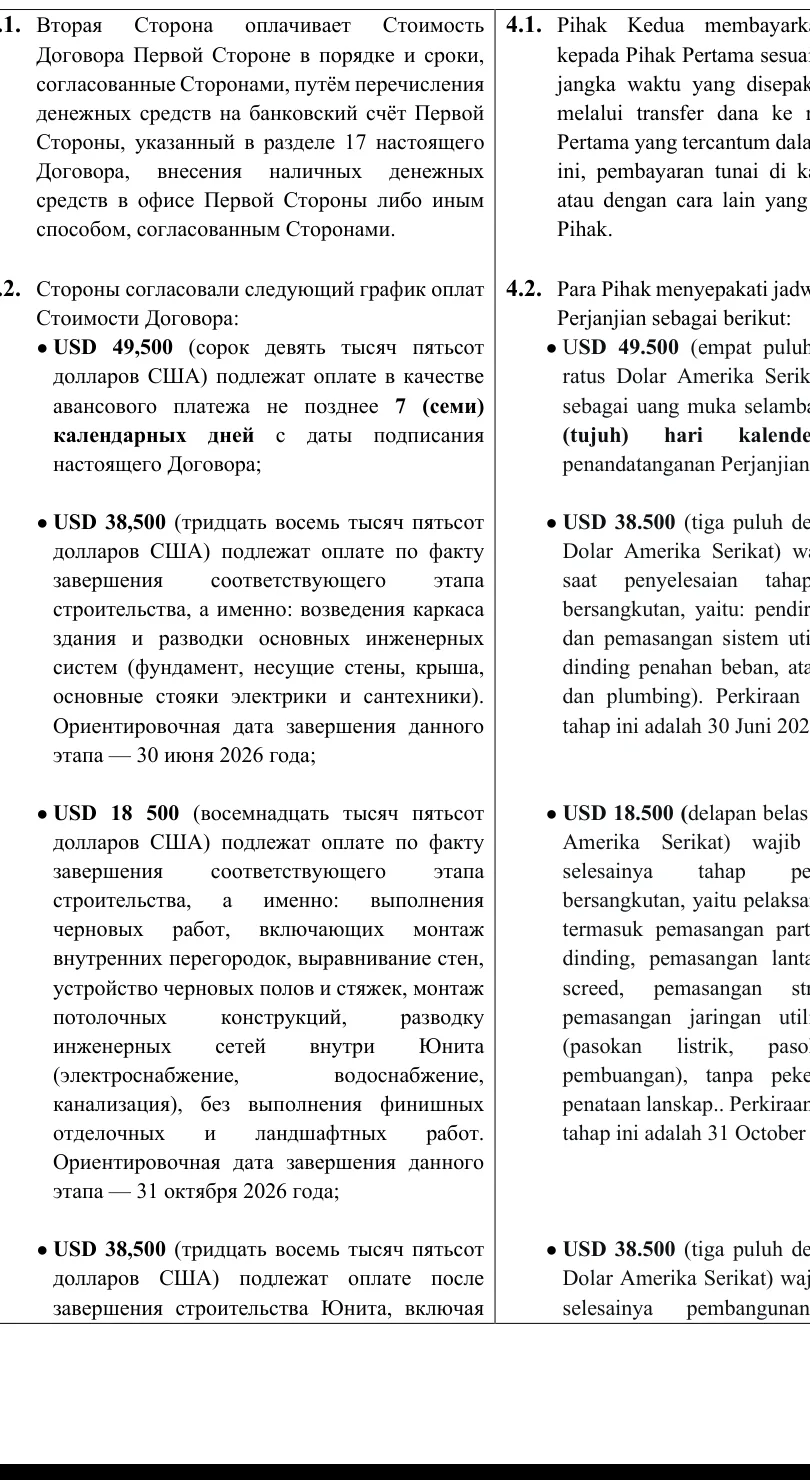

Куплен на котловане · задержка 3–4 месяца · остаток оплаты – после SLF

Новоселье: клиент показывает готовую виллу и рассказывает, как шли договоры, поправки юристов и оплата по этапам.
